177.5
กม.
clock_loader_60 ความคืบหน้า
Progress
57
%
calendar_month วันสิ้นสุดโครงการ
กุมภาพันธ์ 2570
call ติดต่อเรา
094-369-3938

ความก้าวหน้าโครงการ


ข้อมูลแผนงานหลัก

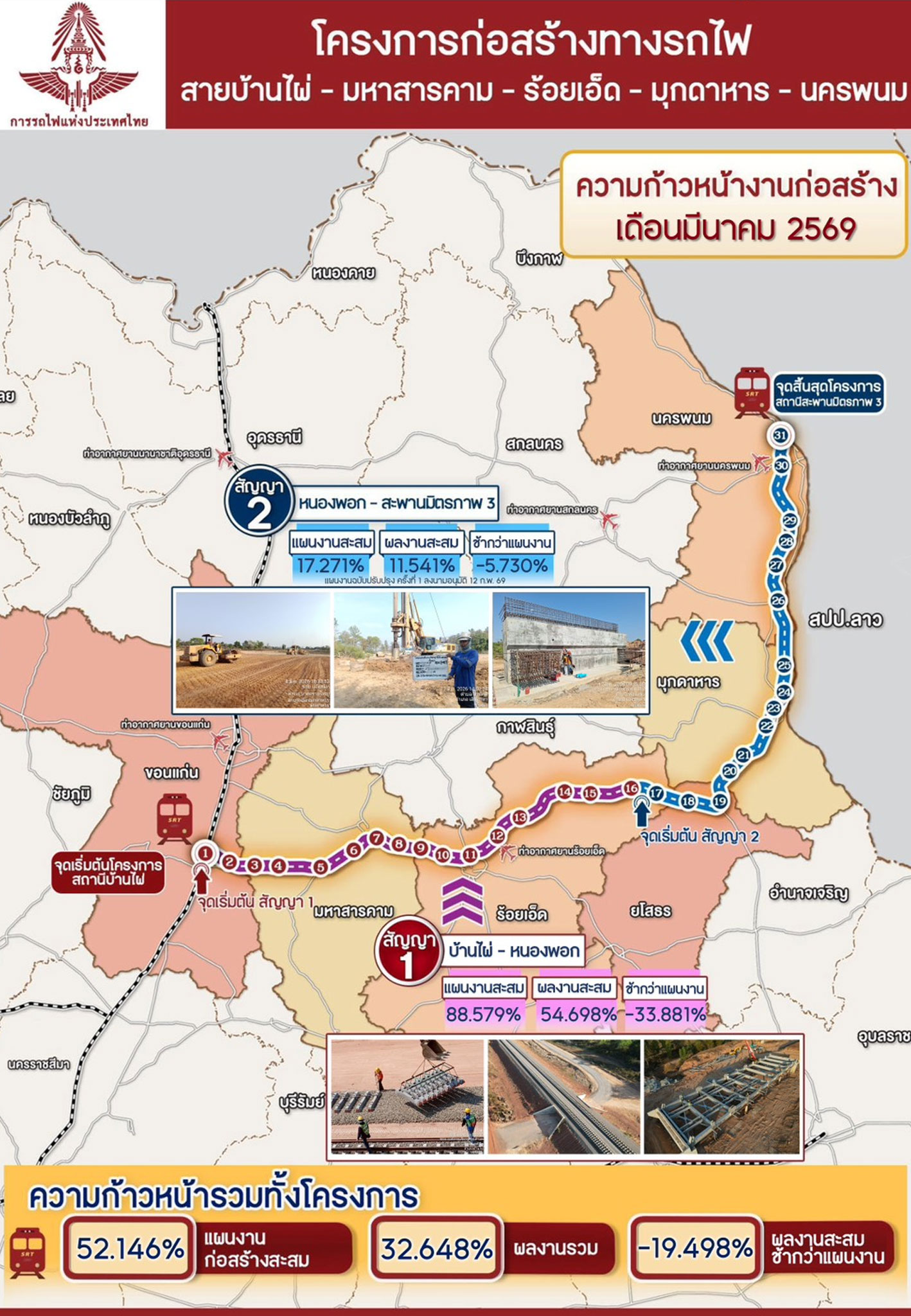

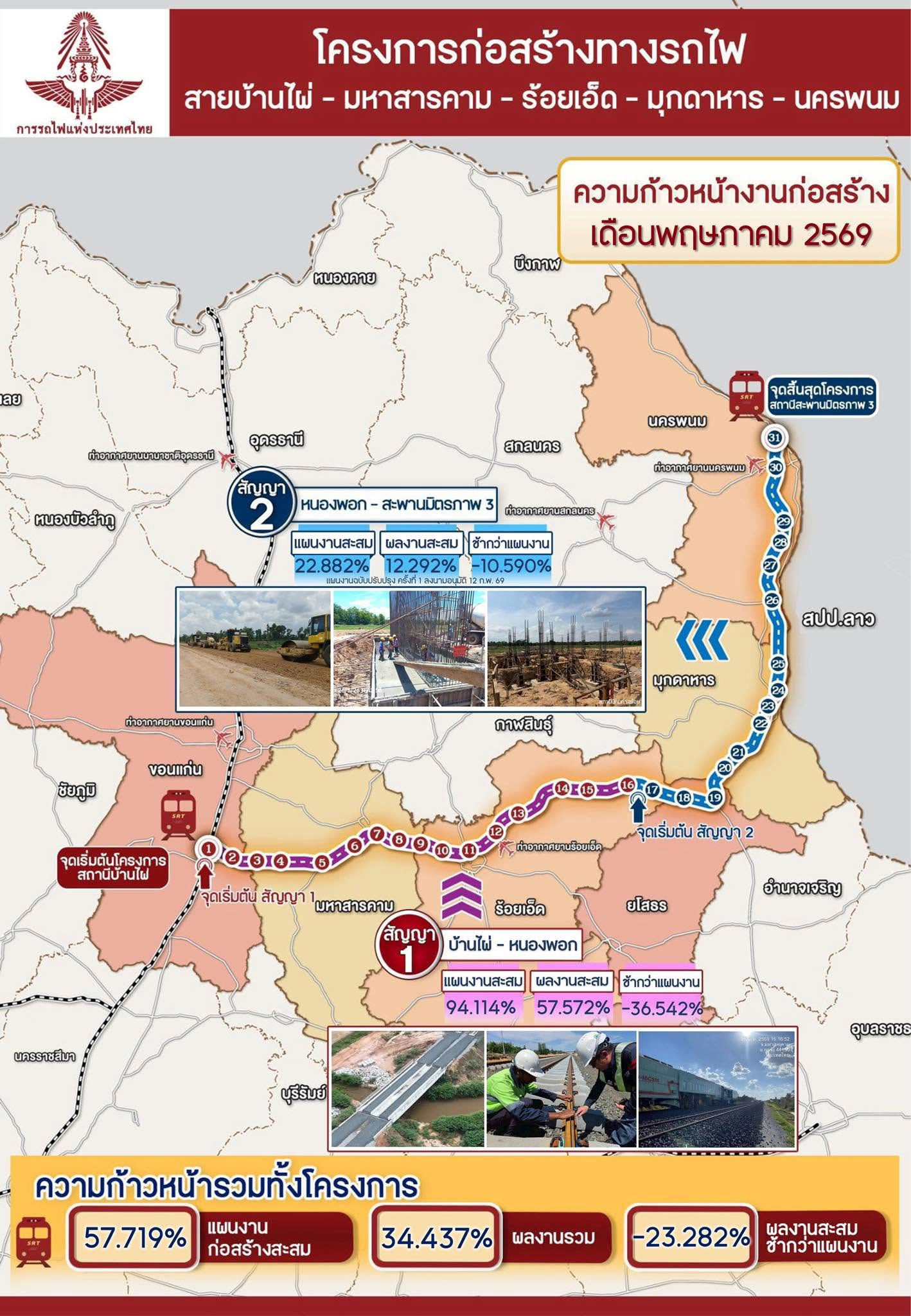

ข้อมูล ณ วันที่ 17 พ.ค. 69
57.034%
แผนงาน
93.299%
ช้า-/+เร็ว
-36.265%




ข่าวประชาสัมพันธ์




ติดต่อโครงการ

สำนักงานโครงการก่อสร้างรถไฟฯ กิจการร่วมค้า เอเอส-ช.ทวี แอนด์แอสโซซิเอทส์
เลขที่ 139 ม.20 (หมู่บ้านพิมพิสาร) ต.สีแก้ว อ.เมืองร้อยเอ็ด จ.ร้อยเอ็ด 45000
call 094-369-3938
email prcontract1@gmail.com
thumb_up StateRailwayOfThailandC1
  วันที่ 5 พฤษภาคม 2569
    🚃การรถไฟแห่งประเทศไทย ผู้ให้บริการควบคุมงาน CSBN1 และผู้รับจ้างกิจการร่วมค้า เอเอส-ช.ทวี แอนด์ แอสโซซิเอทส์ ดำเนินการลงพื้นที่เข้าร่วมประชุมประจำเดือนกำนัน ผู้ใหญ่บ้าน ของอำเภอหนองพอก จังหวัดร้อยเอ็ด เพื่อนำเสนอความก้าวหน้าโครงการฯ โดยมี นายจักรพงศ์ สิริมงคลกรณ์ นายอำเภอหนองพอก เป็นประธานกล่าวเปิดการประชุม ณ หอประชุมอำเภอหนองพอก จังหวัดร้อยเอ็ด

  วันที่ 30 เมษายน 2569
    🚃การรถไฟแห่งประเทศไทย ผู้ให้บริการควบคุมงาน CSBN1 และผู้รับจ้างกิจการร่วมค้า เอเอส-ช.ทวี แอนด์ แอสโซซิเอทส์ เข้าร่วมกิจกรรมวันแรงงานแห่งชาติ "แรงงานมหาสารคาม ร่วมใจบริจาคโลหิต เพื่อชีวิตเพื่อนมนุษย์" โดยมี นายกองเอกเสนีย์ มะโน รองผู้ว่าราชการจังหวัดมหาสารคาม เป็นประธานในพิธีเปิดงานฯ ณ โรงแรมสยามธาราพาเลซ ต.เกิ้ง อ.เมืองมหาสารคาม จ.มหาสารคาม


Copyright © 2566     โครงการก่อสร้างทางรถไฟ สายบ้านไผ่-นครพนม สัญญาที่ 1 ช่วงบ้านไผ่-หนองพอก
